隔間工程
我們採用優良的氣凝矽晶輕質泥建材,具備高防火、隔音、輕量等優異性能,應用於室內濕式灌漿施工系統。結合專利自動化灌漿設備與專業團隊技術,從原料控管、現場作業到品質驗收,皆遵循高標準流程。無論是建材本身、工程品質、技術支援與服務,我們都秉持高度專業與責任心,為每一面牆提供最完善的解決方案與品質保障,打造安心、高效且永續的建築隔間牆體系統。
We use premium silica aerogel lightweight mortar with excellent fire resistance, sound insulation, and low weight. Combined with patented automated equipment and professional indoor wet-process grouting, we ensure high standards from material control to construction and quality checks. Our full-service system delivers safe, efficient, and reliable partition wall solutions.

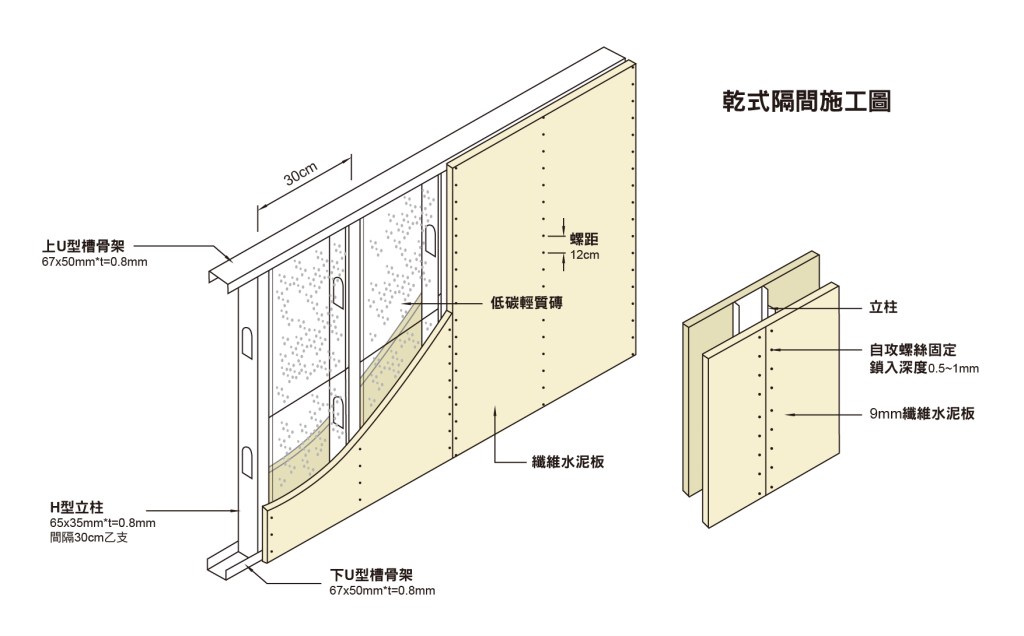

施工步驟

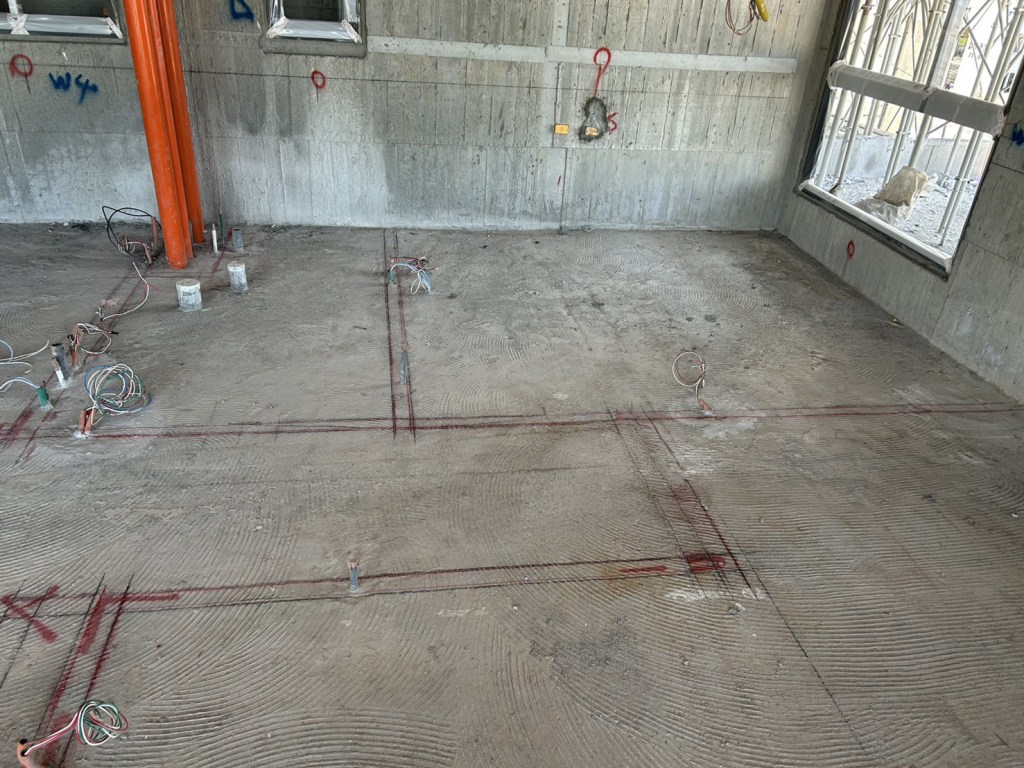

一、放樣作業

- 依施工圖繪製牆體位置,對準柱、樑、樓板等基準線放樣。
- 下槽鐵放樣應加畫參考線以利查驗。
- 上槽鐵用紅外線儀器垂直對位,確保上下槽同一垂直面。
- 門窗開口須正確標示,並由監督單位確認後才能施工。
二、固定上下槽鐵

- 下槽鐵用 3.7mm × 22mm 火藥擊釘固定,兩端5~10cm打釘,間距≤60cm。
- 上槽鐵依放樣線位置固定,擊釘與下槽鐵同樣規範。

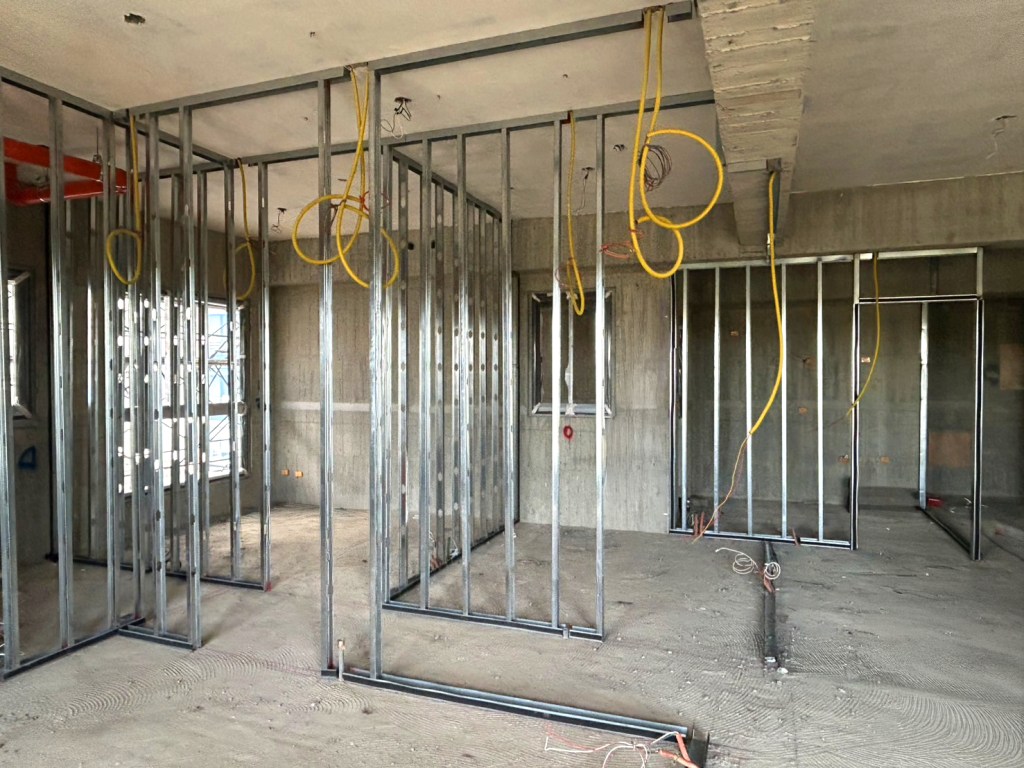

三、立柱安裝

- H型立柱裁切長度略短於牆高10~15mm,避免硬接。
- 立柱間距30cm,安裝時垂直插入槽鐵,保持沖孔一致。
- 門窗部位須補強,整體骨架需平整無變形。
- 小於150cm寬度牆面,需以膠帶封孔避免灌漿溢出。

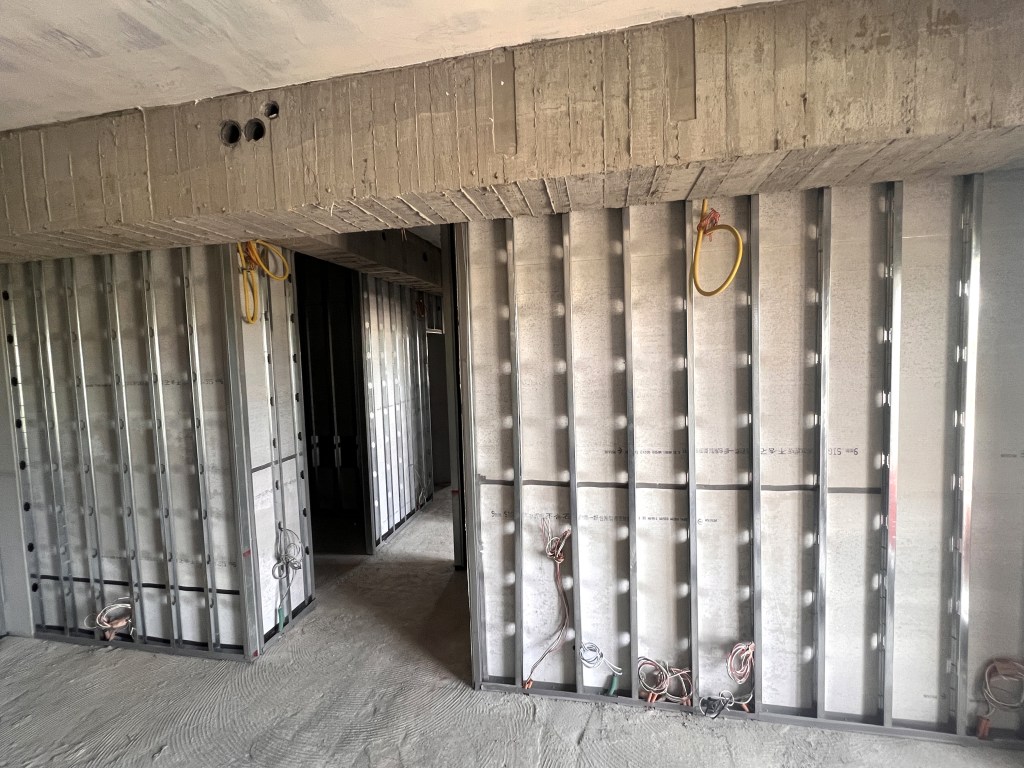

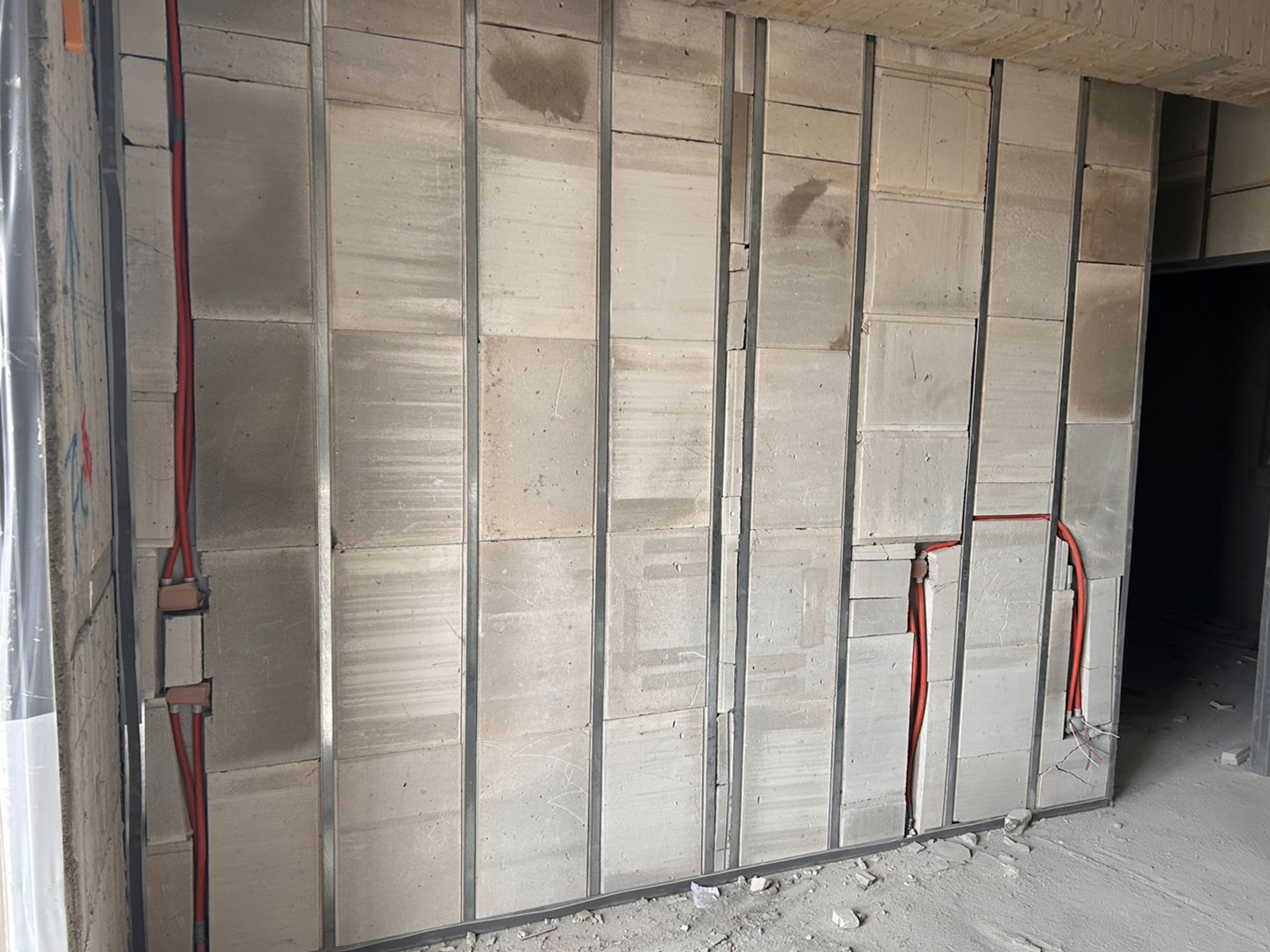

四、封板(第一面)

- 封板前在槽鐵與板材接合處貼自黏膠防滲。
- 使用高密度纖維水泥板,橫向交釘固定於立柱中心,自攻螺絲間距120mm,底部加華司。
- 板與樓板、地面、異材牆柱應預留伸縮縫。
- 裁切板材以電鋸為主,固定時注意邊距與螺絲深度。
- 板下緣須塗佈防水劑後乾燥再施工。

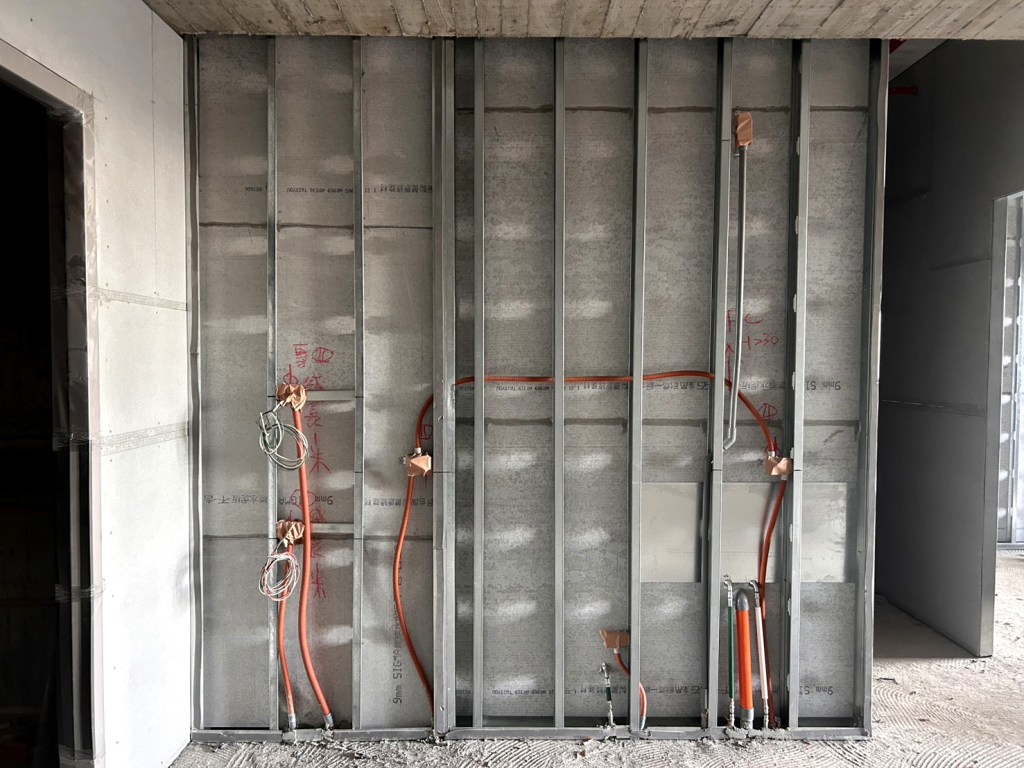

五、安裝牆內物件

- 水電箱與開關盒位置須加強固定。
- 纖維水泥板需預挖孔位以利水電開孔。
- 水電管線完成並檢查合格後才能進行下一步。
- 如需另開孔,孔徑不得超過立柱橫斷面 3/4。
六、封板(第二面)

- 第二面封板與第一面工法相同,螺絲間距 240mm,附華司。
- 封板前確認管線、加壓測試均完成。
- 開孔部位預鑽圓孔並以膠帶防止灌漿滲出。
- 外角需安裝護角(32×32×0.35mm)。

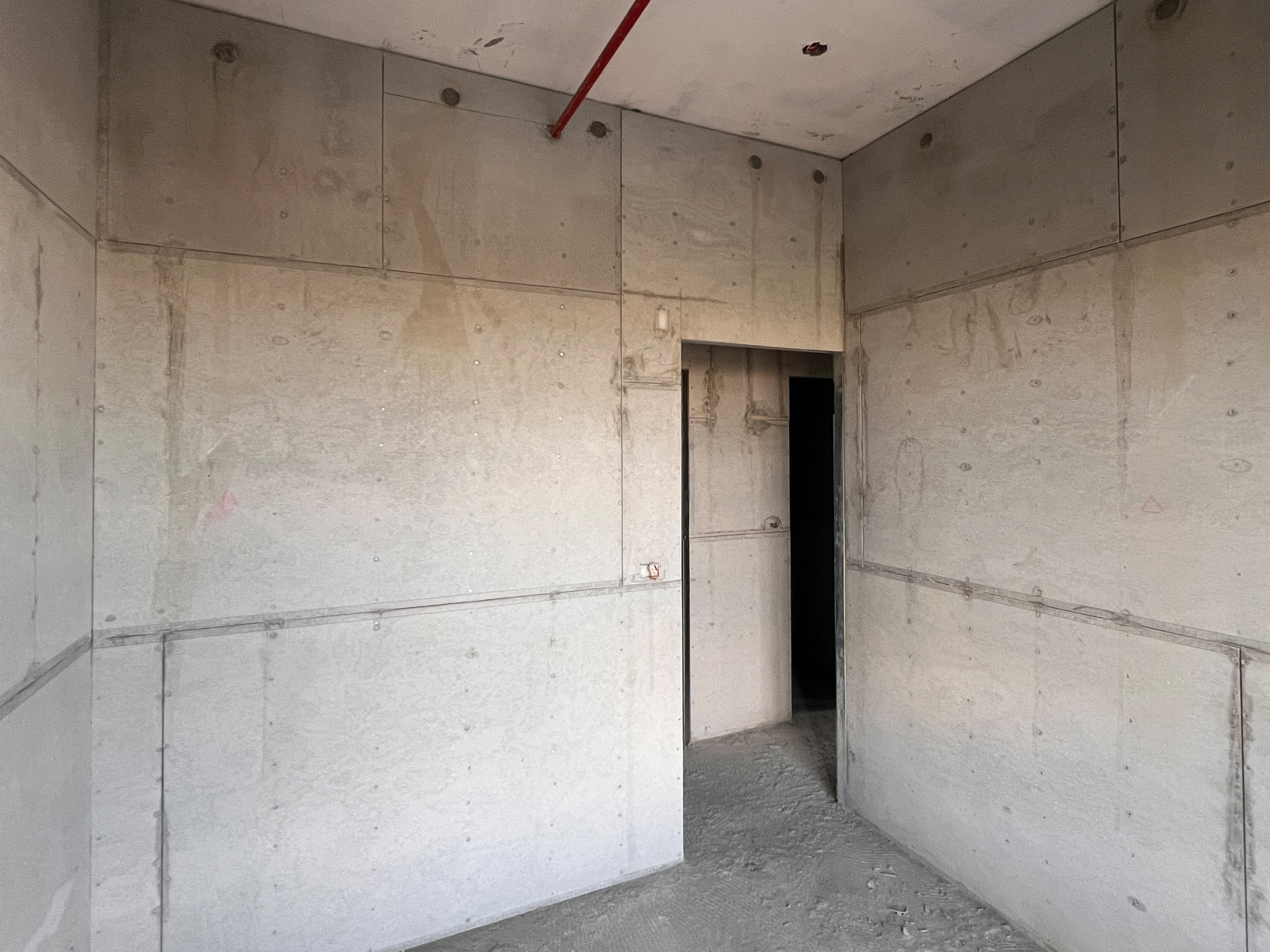

七、灌漿氣凝矽晶輕質泥填充材

- 使用密度 <480kg/m³ 之氣凝矽晶輕質泥,耐火達900°C/2小時。
- 灌漿高度分層進行,單孔間距約150cm。
- 灌漿後7天再鎖螺絲,避免漿體剝離。
- 灌漿完成需立即封孔與清潔板面。
- 檢查灌漿是否空心、離化,必要時修補。
